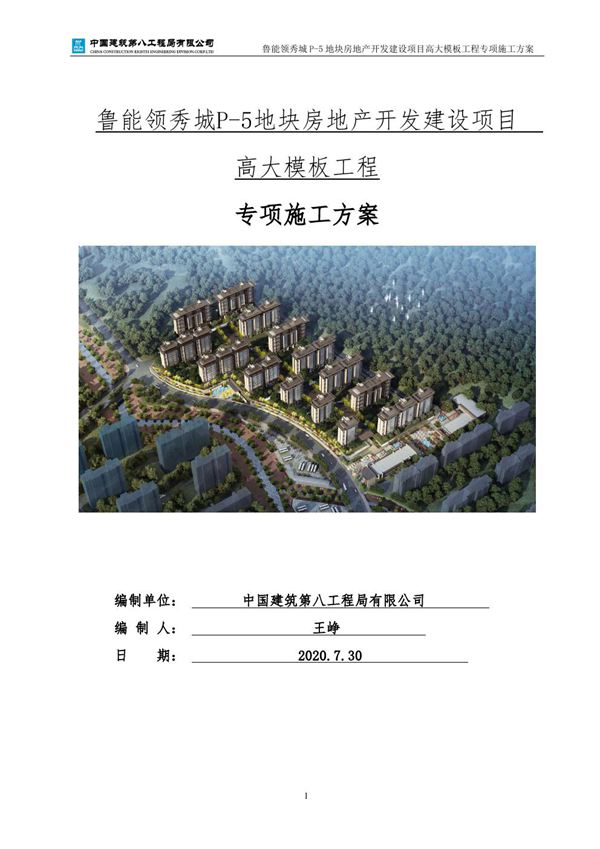

好的,根据您提到的“危大37号令”(即《危险性较大的分部分项工程安全管理规定》住建部37号令)以及“高大模板工程”的要求,一份合规的专项施工方案通常需要包含以下核心内容和章节。这不仅是国企,也是所有施工单位必须遵循的示范框架。**专项施工方案核心内容简介:**1.**工程概况***项目基本信息:工程名称、地点、参建单位等。*高大模板工程概况:具体说明需要搭设高支模的区域(如某层梁板)、范围、高度、跨度、截面尺寸等关键参数。明确其“危大工程”的属性。2.**编制依据***列出方案所依据的法律法规、标准规范、设计文件等。核心包括:*《危险性较大的分部分项工程安全管理规定》(37号令)*《建设工程安全生产管理条例》*《建筑施工模板安全技术规范》(JGJ162)等国家标准*施工合同、施工组织设计、施工图纸等。3.**施工计划*****施工进度计划**:明确高支模搭设、混凝土浇筑等关键工序的时间节点。***材料与设备计划**:列出模板、钢管、扣件、顶托等材料的规格、数量和质量要求,以及所需的机械设备。***劳动力计划**:明确特种作业人员(架子工)的配置和持证上岗要求。4.**施工工艺技术*****技术参数**:详细说明立杆、水平杆、剪刀撑的间距、步距,扫地杆、顶托的自由端长度,基座处理等所有具体技术指标。这是方案的技术核心。***工艺流程**:从放线、基座处理到搭设、验收、混凝土浇筑、拆除的完整工艺流程。***检查验收标准**:明确各环节的质量和安全验收标准和要求。5.**施工安全保证措施*****组织保障**:成立安全领导小组,明确各方安全责任。***技术措施**:防倾覆、防坍塌的具体技术措施,如设置抛撑、连墙件等。***监测监控措施**:明确在浇筑过程中对模板支架进行变形、位移监测的方案和预警值。***应急预案**:针对可能发生的坍塌、高空坠落等事故制定应急响应流程,包括人员分工、救援设备和撤离路线等。6.**施工管理及作业人员配备和分工***明确项目经理、技术负责人、安全员、质检员、班组长等各级管理人员职责。*明确特种作业人员的资格要求和安全职责。7.**验收要求***规定验收标准、验收程序以及参加验收的单位和人员(施工、监理、建设单位等)。8.**应急处置措施***详细阐述在发生紧急情况时的报告流程、处置方法和救援措施。9.**计算书及相关施工图纸*****计算书**:必须提供完整的模板支架体系受力计算书,证明其安全可靠性,通常由专业技术人员完成。***相关图纸**:包括支模区域的立杆平面布置图、剪刀撑布置图、剖面图、节点详图等。**总结:**这份方案的核心目标是**通过详细的技术计算和严谨的组织管理,证明该项危大工程在技术和安全上是可行的、受控的**。它不仅是施工的作业指导书,更是明确安全责任、实现过程管控的重要法律性文件。方案必须经过施工单位技术负责人审批、项目总监理工程师审查签字后,方可组织实施。希望这个简单的介绍对工友们有所帮助!实际编制时务必严格依据具体工程设计图纸和现场实际情况。
