外墙真石漆工程施工规范及工艺指引

该资料大小估算4MB,外墙真石漆工程施工规范及工艺指引,从施工材料到成品保护全流程大揭秘共30页,pptx格式

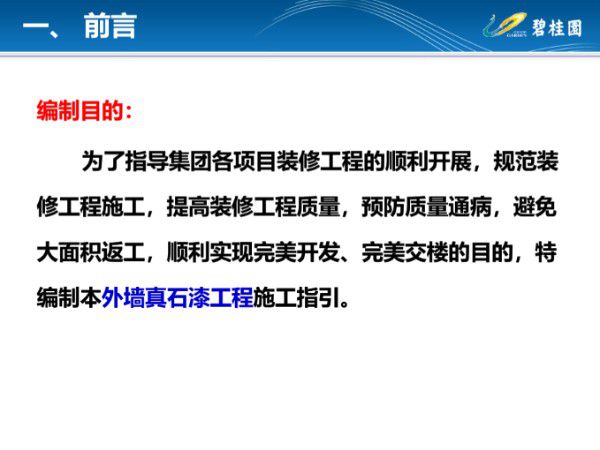

外墙真石漆施工全流程包括以下关键步骤:1.**施工材料准备**-真石漆:选择符合设计颜色和颗粒要求的成品,确保批次一致。-配套底漆:增强附着力并抗碱防潮。-配套面漆:提供耐候性与抗污保护。-腻子:用于基层找平,建议使用外墙专用耐水腻子。-网格布:提升抗裂性能,用于墙体接缝或开裂风险区域。2.**基层处理**-清理墙面,确保无油污、灰尘及松散物。-修补裂缝与孔洞,使用腻子整体找平并打磨光滑。-检查含水率(≤10%)和pH值(≤10),确保基层干燥、牢固。3.**涂刷底漆**-均匀滚涂或喷涂封闭底漆,避免漏涂,增强基层与真石漆的结合力。4.**真石漆喷涂**-使用专用喷枪,调整气压与口径,保持喷涂距离一致(通常30-50cm)。-分两遍施工,首遍薄涂覆盖,第二遍补足厚度并确保纹理均匀。-施工温度建议5-35℃,湿度低于80%,避免雨雪大风天气。5.**打磨修整(可选)**-真石漆表干后,轻微打磨突出颗粒,使表面平整。6.**涂刷罩面漆**-待真石漆完全干燥(一般24-48小时)后,均匀涂刷透明罩面漆,提升耐污性与耐久性。7.**成品保护**-施工后24小时内避免淋雨或磕碰。-拆除遮挡物时小心操作,防止划伤漆面。-养护期间(通常7天)禁止接触化学品或高压冲洗。注意事项:-严格遵循材料配比与施工间隔时间。-分格缝处理需按设计预先弹线、贴胶带,喷涂后及时移除。-旧墙面翻新需彻底处理旧涂层,确保粘结牢固。通过规范操作与细节把控,可保障真石漆墙面美观、持久。
