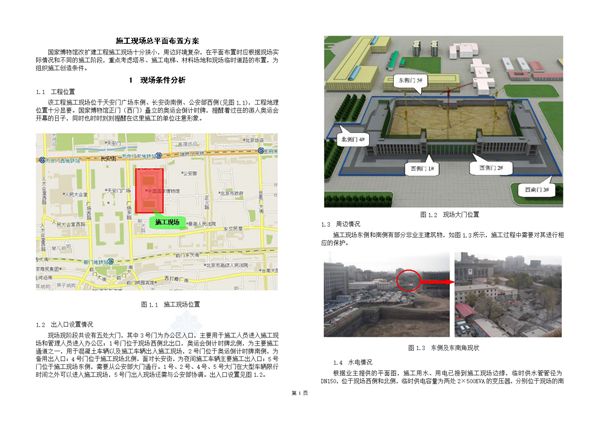

该资料大小估算5.34MB,施工总平面如何布置?从布置原则 依据到场地布置,一步步教会你共27页,doc格式 施工总平面布置需要遵循安全、经济、合理、高效的原则,确保施工流程顺畅、减少二次搬运、符合环保要求,并满足文明施工标准。布置依据包括:1.建筑总平面图、施工图纸及标高要求;2.施工组织设计及进度计划;3.资源需求计划,包括材料、设备、劳动力;4.现场条件,如地形、水电接口、周边环境;5.相关法规及安全规范。场地布置步骤:1.确定围墙和大门位置,划分施工区与办公生活区;2.布置场内主干道路,形成环形通道,宽度不小于4米;3.设置垂直运输设备,如塔吊,覆盖主要施工区域;4.规划材料堆放与加工区,靠近使用点且方便运输;5.安排临时水电线路,设置消防设施和排水系统;6.布置办公区、生活区,与作业区保持安全距离;7.设置危险品仓库和垃圾堆放点,符合安全环保规定;8.预留绿化及标识标牌位置,优化场容场貌。通过合理规划,可提高施工效率,保障工程顺利进行。
